全域土地综合整治┃从谋划到运营全链条合规落地指南

开篇引言

在全面推进乡村振兴、严守耕地保护红线、优化国土空间格局的新时代背景下,全域土地综合整治已从试点探索转向制度化、规范化、常态化实施。它不是简单的土地整理、农田建设或村庄美化,而是以县域为统筹、乡镇为单元,对田、水、路、林、村、产开展全地域、全要素、全周期系统性治理的法定工程


对地方政府而言,它是破解用地瓶颈、激活农村资源、提升治理能力、防范债务风险的重要工具;对国有企业而言,它是拓展业务版图、服务国家战略、实现稳健收益、履行社会责任的核心战场


本指南坚持规划引领、群众主体、产业前置、依法合规、长效运营五大逻辑,覆盖前期谋划—方案审批—投融资落地—工程建设—竣工验收—长效运营六大阶段,全链条、全环节、全要素拆解操作要点,确保项目不走样、不跑偏、不碰线、可落地、可持续。


一、总体定位与实施总则


(一)核心定位

全域土地综合整治是以县级人民政府为法定责任主体,以乡镇为基本实施单元,以国土空间规划和 “三区三线” 为刚性依据,对农村全域国土空间开展系统治理、综合整治、优化布局、产业赋能、长效管护的综合性改革工程。


(二)核心原则

1.底线不可破

严守生态保护红线、永久基本农田、城镇开发边界,禁止将禁止开发区域纳入整治范围。


2.民意不可违

坚持 “群众不点头、项目不上马”,全程民主决策、民主监督、民主受益。


3.规划不可乱

所有整治活动必须在法定规划框架内实施,先规划后整治、先审批后建设


4.产业不可空

整治为产业服务,产业为运营支撑,杜绝 “重工程、轻产业、重建设、轻运营”。


5.资金不可险

严禁新增政府隐性债务,坚持市场化融资、专款专用、封闭运行、自求平衡。


6.长效不可断

建管并重、运管一体,形成可持续的管护机制与利益共享机制。


(三)核心目标

  • 耕地:数量不减少、质量有提升、布局更集中;

  • 建设:总量不增加、利用更高效、结构更优化;

  • 生态:功能不降低、系统更稳定、环境更宜居;

  • 产业:业态更清晰、村集体有增收、农民有收益;

  • 空间:格局更合理、治理更高效、振兴有支撑。

(四)核心政策支撑

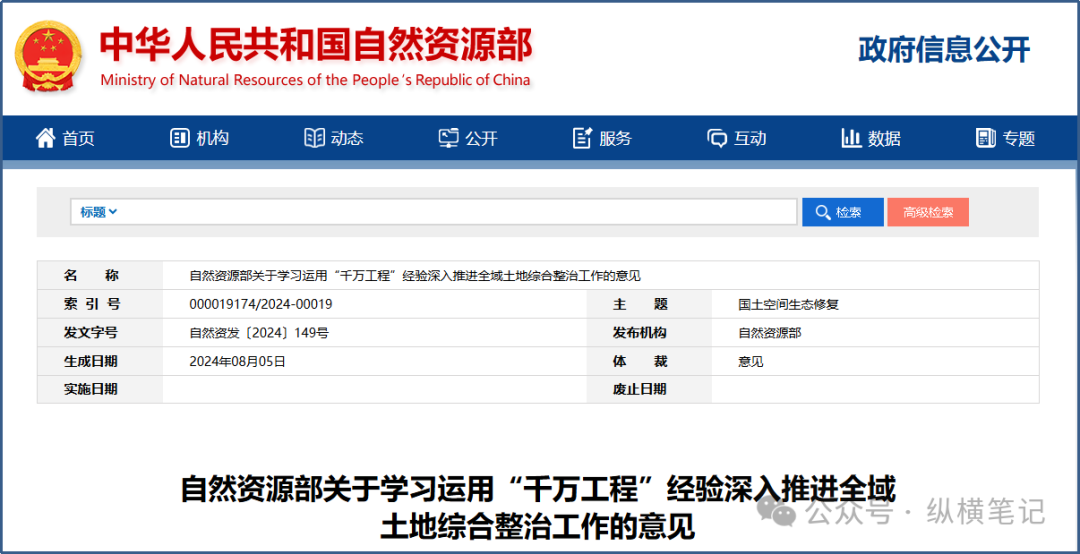

自然资源部《关于学习运用“千万工程”经验 深入推进全域土地综合整治工作的意见》(自然资发〔2024〕149号);


《全域土地综合整治实施指南(试行)》(自然资办发〔2024〕57号)。


二、第一阶段:前期谋划与立项阶段(筑基期)

核心目标:摸排全域底数、匹配政策窗口期、确定实施范围、测算收益成本、乡镇研讨,奠定项目合法启动基础,周期一般60-120天。

责任主体:县级政府牵头,自然资源、发改、财政、农业农村、生态环境、乡镇、技术机构、意向国企共同参与。


(一)全域现状底数摸排,摸清整治家底

1.法定依据

县乡国土空间规划、“三区三线” 划定成果、最新年度国土变更调查为唯一底图,不得随意调整。


2.单元遴选条件

摸排范围严格以拟申报乡镇行政辖区为单元,不碎片化拆分行政村,全域统一盘点四类核心土地资源,同步梳理人口、建筑、产业、权属、信访历史问题。


耕地资源

摸排统计现有耕地面积、永久基本农田范围、旱地水田分布、撂荒耕地、低效低产农田、碎片化地块、高标准农田建设现状,核实耕地质量等级、灌溉配套设施短板,锁定可提质改造、连片归并、坡地整治的地块范围。


②建设用地

摸排重点摸排闲置宅基地、空心村、废弃工矿、老旧厂房、废弃学校、废弃养殖场、零散违建、超标附属用房,统计建筑占地面积、房屋现状、户主户籍、居住现状、搬迁意愿,核算可拆旧复垦建设用地规模。


③生态空间

摸排排查河道沟渠、破损山体、荒坡荒滩、水土流失区域、污染地块、破损林带,梳理生态修复、岸线整治、水土保持、林地优化整治范围。


④权属与人文

摸排逐地块核实集体所有权、农户承包经营权、宅基地使用权、国有建设用地使用权,记录邻里边界纠纷、征地遗留问题、拆迁矛盾、民俗点位、文物保护点位,提前规避后期施工信访风险。

摸排成果统一形成:现状台账、地块分布图、影像对比图、问题清单、潜力整治清单。


(二)划定项目实施范围,核定整治核心指标

1.划定整治单元

原则整乡镇推进,确有特殊情况可连片多村组合单元,禁止零星单点申报。


2.锁定刚性约束指标

  • 整治总面积、耕地保护保有量;

  • 永久基本农田调整优化规模(严格遵守禁调红线);

  • 拆旧复垦建设用地面积;

  • 新增耕地、耕地提质改造面积;

  • 生态修复面积、乡村公共设施配套用地面积。

初步划定拆旧区、建新区、农田整治区、生态修复区、产业预留区五大功能分区。


(三)确定实施主体与前期咨询机构

1.实施主体(通常为地方国企公司或社会资本方)

  • 确定方式:公开招标;

  • 主体要求:全程参与、强投融资能力、产业资源及运营资源;

  • 主体权责:前期准备工作、资金筹措、工程建设、产业导入、长效运营全周期管理。

2.前期技术咨询机构

规划、设计、工程、融资、测绘等前期咨询机构及时选定,全周期负责项目整体落地的咨询服务工作。


(四)项目经济测算,确保资金自求平衡

全域整治严禁单纯政府财政兜底,必须做到指标收益、产业收益、资产盘活收益覆盖全部整治成本,前期测算决定项目能否落地立项。


1.成本测算类目(投资)

拆旧房屋拆迁补偿、青苗林木补偿、土方工程、农田水利道路工程、生态修复工程、产业建设工程、规划设计费、监理费、管理费、税费等。


2.收益测算类目

耕地占补平衡指标出让收益、城乡建设用地增减挂钩指标收益、集体经营性建设用地入市收益、低效厂房盘活租赁收益、农业产业经营收益、上级专项补助资金等。


3.资金平衡论证

出具初步资金平衡方案,亏损类项目直接优化整治规模与布局,避免立项后停滞烂尾。


(五)内部审议与部门联审

1.政府班子专题研讨项目可行性、群众意愿、社会稳定风险;

2.县级自然资源局牵头,发改、财政、农农村、生态、住建、水利多部门联合初审;

3.开展社会稳定风险评估,出具稳评报告,排查拆迁、占地、权属类风险点。

严禁纳入:

  • 生态保护红线核心区;

  • 永久基本农田集中保护区;

  • 地质灾害高风险区;

  • 历史文化保护核心区;

  • 其他法定禁止开发整治区域。

三、第二阶段:全域统筹规划编制与方案设计(规划期)


本阶段是项目法定核心依据,所有工程建设、指标核算、用地布局、产业落地均以规划方案为准,周期90-180天,直接决定验收通过率与指标兑现额度。


(一)阶段核心工作内容

  • 编制乡镇级全域土地综合整治总体规划;

  • 衔接国土空间总体规划、村庄规划、各类专项规划;

  • 拆分各村整治专项设计方案;

  • 耕地布局、建设用地布局、生态布局、产业布局优化调整;

  • 方案公示征求民意、专家评审、层级修改完善;

  • 整治实施方案正式编制上报,县、市、省逐级层级审查批复。

(二)实操细分步骤

1.总体规划框架搭建,明确五大整治体系

全域整治总体规划必须结构完整、指标清晰、布局落地,五大体系全覆盖:


①耕地保护与提质体系:

零散耕地归并整合、坡耕地改造、农田连片整治、地力培肥、灌溉管网、机耕道路、防护林配套,提升耕地质量与规模化种植条件,严控非农化、非粮化。


②建设用地优化整治体系:

闲置宅基地拆旧复垦、废弃工矿复绿复耕、零散建设用地撤并、农村公共服务用地集约布局、建新区合理选址布局,压缩低效建设用地,释放挂钩指标。


③生态保护修复体系

河道疏浚、岸线修复、山体边坡治理、水土流失防治、湿地保护、村庄绿化美化,修复受损自然生态,提升乡村生态承载力。


④乡村人居环境整治体系

村内道路硬化、污水垃圾处理、厕所改造、庭院整治、村容风貌统一提升,结合土地整治同步改善居住环境。


⑤产业发展用地保障体系

预留合规集体产业用地、农产品仓储加工用地、乡村文旅配套用地、种养产业配套用地,以整治空间赋能乡村产业落地。


2.编制正式实施方案,逐级上报审批

以审定规划为基础,编制全域土地综合整治实施方案,这是省级、市级批复核心文件,内容精简聚焦指标、范围、工程、时序、管控要求。


①实施方案核心内容

项目基本情况、整治范围坐标、各项整治指标、工程建设内容、实施年限、拆迁安置方案、权属调整方案、后期管护方案、管控约束要求。


②上报流程

乡镇上报→县级多部门联合审查→市级自然资源部门复核→省级主管部门最终批复。


③严格按照批复意见再次微调方案

最终批复方案为项目最高法定执行文件,后期不得随意变更范围、规模、核心指标。


四、第三阶段:

投融资落地(资金保障)

核心任务:落资金、招产业、做好开工前准备工作。

责任主体:县级政府监管,地方国有企业或社会资本。


(一)产业招商前置(先定产业、再上工程)

1.总体定位

耕地保护为核心、生态修复为基底、乡村振兴为目标、指标联动为支撑,实施整治与产业同步谋划、空间与项目同步布局、要素与收益同步平衡,优先导入现代农业、生态产业、乡村文旅、农产品加工、乡村服务配套,严禁 “非农化、非粮化”,构建 “农田连片、生态提质、产业集聚、农民增收” 的乡村产业体系。


2.负面清单(强红线)

①禁止准入类(绝对红线,一票否决)

  • 任何非农化项目禁占用或变相占用永久基本农田/耕地

  • 突破生态保护红线、自然保护地、饮用水源一级保护区布局产业;

  • 破坏传统村落、历史建筑、古民居、文物保护单位,大拆大建;

  • 国家产业结构调整指导目录》淘汰类、限制类

  • 高耗能、高排放、低附加值、产能过剩

  • 变相搞房地产、别墅大院、私人会馆

  • 违背农民意愿强制流转土地、强制拆迁、强制上楼、合村并居;

  • 新增政府隐性债务、违规担保、承诺兜底回报。

②限制准入类(从严审批、一事一议)

  • 限制类工业:确需引入的轻工配套,必须零污染、低能耗、高就业、亩均税收达标,且全部落在存量建设用地;

  • 大型文旅/主题乐园:不得占用耕地/永久基本农田/生态红线,优先盘活闲置地,投资强度与税收达标;

  • 光伏/风电:严禁占用耕地(农光互补必须不改变耕地属性、不非粮化、粮食产能不降低)。

(二)合作模式(全域土地综合整治·政企/村企/企农,权责清晰、利益共享)

1.政府

定规划、划红线、控标准、强监管。

2.地方国企公司(城投/农投)

作为实施主体,负责建设、招商与运营

3.社会资本(产业运营商)

负责产业发展、运营管护;前置约定产业达标、亩均税收、农民就业、村集体分红等考核指标。

4.村集体

土地经营权、闲置房屋、集体资产入股

5.合作社

组织农户、统一流转、统一服务、利益分配。

6.农户

土地租金+务工工资+入股分红。


(三)融资渠道与资金落地

1.融资主体

一般为地方国有企业或者社会资本方。


2.核心条件

要取得省自然资源厅批复,资金收益能自平衡。


3.融资渠道

政策性银行中长期贷款为主,专项债为辅,商业银行贷、债券、基金、供应链融资作为补充


4.资金监管

专户管理、专款专用、封闭运行、三方监管(金融+政府+审计)。


五、第四阶段:现场施工与过程管控(落地实施)

本阶段为实体建设核心周期,也是矛盾集中、安全风险、质量风险最高阶段,常规工期12-36个月,重点抓拆迁、施工、安全、质量、资料、群众协调六大管控


(一)分步推进宅基地及旧房拆迁工作

遵循自愿退出、公平补偿、和谐拆迁原则,杜绝强拆违规行为。


(二)分区段有序开展工程施工

按照先拆旧、后整治、再配套、最后生态美化的顺序分段施工,避免交叉施工混乱。


(三)施工现场三维管控:质量、安全、进度

1.质量管控

监理全程旁站监督,严格按照设计图纸、施工规范施工;原材料进场检验、工序报验、分部分项验收,不合格工序严禁进入下一环节。


2.安全管控

设置施工围挡、警示标识,规范机械作业、用电用火安全;杜绝坍塌、机械伤人、汛期涉水安全事故;落实扬尘、渣土环保管控要求。


3.进度管控

制定月进度、季度进度计划表,对照批复工期追赶时序;滞后工序及时调整人力机械,保障整体按期完工。


(四)严格工程变更与现场签证管理

全域整治现场地形、权属、实际条件常与图纸存在偏差,变更必须走合规流程,严禁口头变更、私自改动。


(五)常态化群众协调与施工环境保障

施工边界、占地范围提前告知相邻农户,避免地界争议;

建立矛盾快速处置机制,小事村组化解,大事部门联动处置,保障施工不间断推进。


(六)施工资料同步归集归档

实行施工一处、资料一处、影像一处同步存档,避免完工后补资料无法溯源。


六、第五阶段:竣工自检、市级核查、省级最终验收

验收是项目成败关键节点,验收结果直接决定指标兑现、资金拨付、项目认定,验收不通过将整改返工、扣减指标、取消试点资格,周期60-150天。


(一)阶段核心工作内容

  • 项目全面完工自查自纠、问题整改;

  • 第三方竣工测绘、地类核对、指标核算

  • 镇级、县级两级竣工自检

  • 市级自然资源部门实地核查

  • 省级组织终极验收、指标核定认定

  • 验收问题闭环整改,获取正式验收合格文件。

(二)高频实操风险规避

  • 实际整治指标小于批复指标,直接核减挂钩、占补指标;

  • 复垦地块土质、水利不达标,不予认定新增耕地;

  • 补偿不到位、群众存在未化解纠纷,暂缓验收;

  • 资料缺项、数据前后不一致,验收不予通过。


七、第六阶段:登记、流转与全域资产盘活运营

验收合格并非项目终点,确权发证、指标变现、产业落地、资产管护、长效收益才是实现项目价值、反哺乡村、平衡债务的最终环节,长期常态化运营。


(一)阶段核心工作内容

  • 整治后土地权属调整、界址勘定;

  • 耕地、建设用地不动产确权登记发证

  • 占补、增减挂钩指标流转交易、收益回笼;

  • 集体经营性建设用地入市、产业项目招商落地

  • 农田规模化流转、农业产业化经营

  • 全域设施后期管护、长效运维机制建立;

  • 项目财务决算、审计结算、资产入账

(二)本阶段必备归档资料

权属调整协议、权籍调查资料、不动产确权证书、指标流转交易资料、产业招商协议、土地流转合同、管护制度台账、财务决算报告、最终审计报告、项目全套终结档案。


(三)高频实操风险规避

  • 产权确权滞后,后期土地流转、项目落地存在法律隐患;

  • 指标交易流程不合规,收益无法正常拨付兑现;

  • 产业用地闲置浪费,整治空间价值未能释放;

  • 无长效管护,农田设施、生态成果快速退化反弹。


八、总结与启示

全域土地综合整治六大阶段环环相扣、不可逆推进,前期谋划定方向、规划编制定指标、审批流程定合规、施工建设定质量、验收核验定成果、盘活运营定收益。


从数百个乡镇实操案例来看,项目成败核心三点:一是严守国土空间管控红线,不触碰违法用地底线;二是全程资金自平衡,不盲目负债上马;三是充分尊重群众权益,平稳化解拆迁权属矛盾。


随着乡村振兴、国土空间治理、存量用地盘活持续深化,全域土地综合整治将长期成为地方政府、地方国企核心业务抓手。掌握全流程合规实操、资料体系、风险防控、收益盘活模式,既能稳妥推进项目落地验收,又能最大化释放土地资源价值,实现耕地保护、空间优化、产业增收、集体致富、债务化解多重综合效益。


文章已发表于四川纵横工程管理咨询有限公司微信公众号——纵横笔记,搜索公众号,可查看更多。
