电网建设之新型储能项目实操指南:2026年政策红利、审批红线与融资案例全解

如果把电力系统比作一台精密的“时钟”,发电是“上发条”,用电是“走指针”,那么储能就是那个让时钟在发条松紧不均时依然精准运行的“调速器”

2026年是“十五五”开局之年,中央高层多次部署“六网”建设、新型电力系统,新型储能已经从新能源配套配角,升级为新型电网建设的核心基础设施,已从“可选项”变成“必答题”

但面对复杂的审批层级、繁琐的流程和多样的融资渠道,很多人仍是一头雾水:一个储能项目从立项到并网,到底需要过几道关?电网侧独立储能和用户侧工商业储能,审批路径差在哪里?这些看似基础的问题,恰恰是项目成败的分水岭。

今天,我们就用通俗直白的方式,把储能项目的底层逻辑彻底讲透。

一、储能入门课:不只是“大号电池”,它有哪些“门派”?

在深入政策与融资之前,我们先用最直观的方式理解储能。简单来说,储能就是一个“电力银行”:在电便宜、富余的时候“存钱”(充电),在电贵、紧缺的时候“取钱”(放电)。

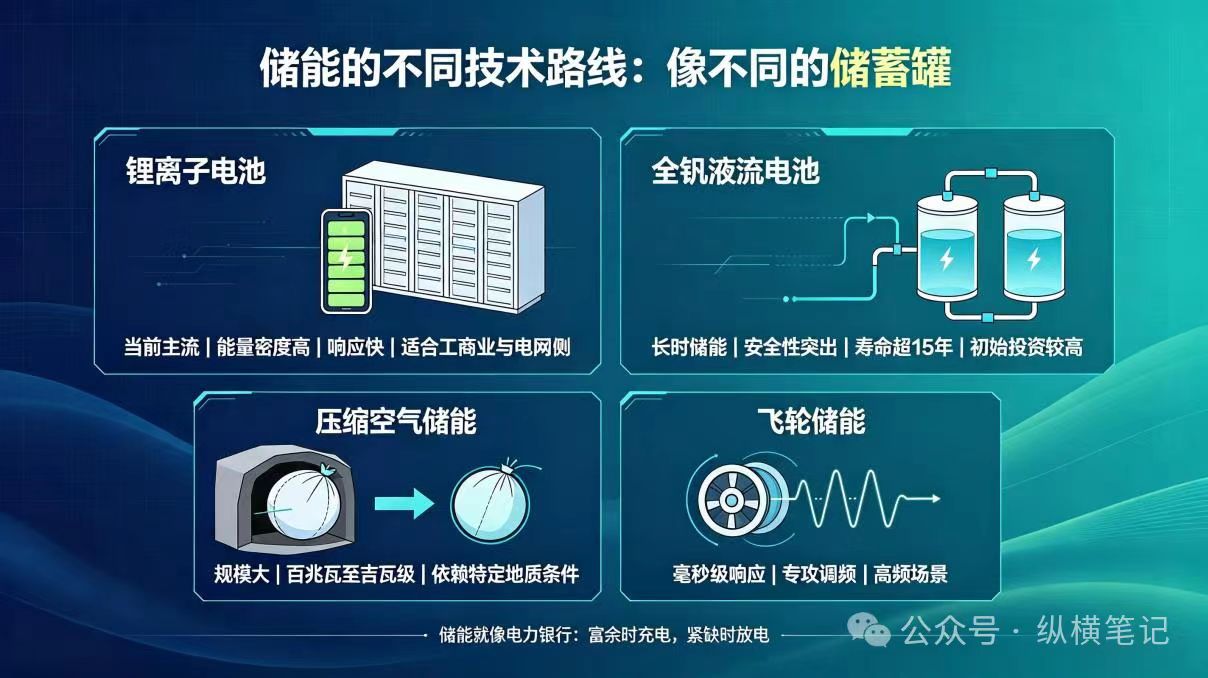

(一)储能主流技术路线:不同的“储蓄罐”

1、锂离子电池

当前的绝对主流,国内新型并网电化学储能领域占据超97%的市场份额。它就像我们手机里的电池升级版,能量密度高、响应快,适合绝大多数工商业和电网侧场景。

2、全钒液流电池

可以理解为“大容量水箱”。电解液可循环利用,安全性突出,设计寿命普遍超过15年,特别适合4小时以上的长时储能,但初始投资成本较高。

3、压缩空气/飞轮储能

前者像“地下气囊”,规模上限高,单站规划可达百兆瓦至吉瓦级(1吉瓦等于10亿瓦、1000兆瓦),单位成本随规模增大而降低,依赖洞穴等特定地质条件;后者像“高速陀螺”,毫秒级响应,专攻电网调频等高频场景。寿命长达20-30年。

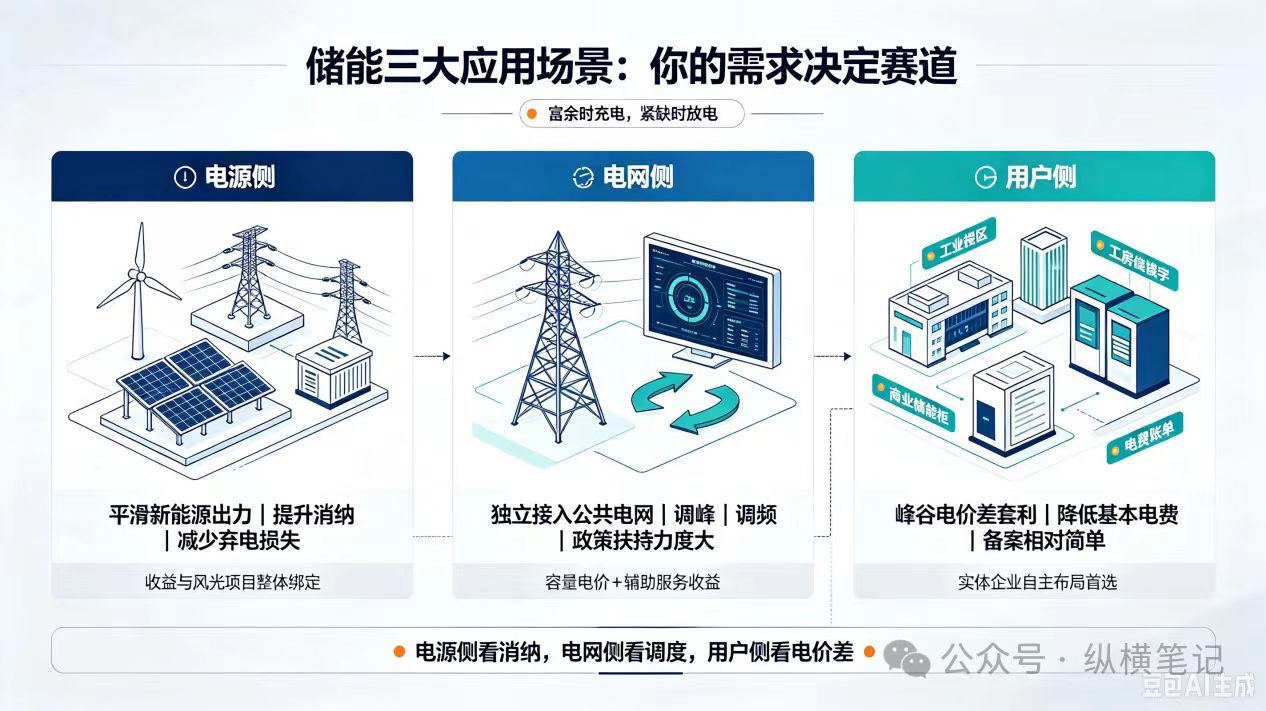

(二)储能三大应用场景:你的需求决定赛道

1、电源侧

配套风电、光伏基地建设,通常与风光项目合并立项,核心作用是平滑新能源出力、提升消纳水平、减少弃电损失,收益与新能源项目整体效益绑定。

2、电网侧(独立/共享储能)

独立接入公共电网,提供调峰、调频等服务,接受电网统一调度。可对外出租容量、参与现货、容量电价补偿,是当前政策红利最集中、资产规模最大的赛道,也是省级储能项目库主要管理对象。

3、用户侧(工商业储能)

落地于工业园区、厂房楼宇,依靠峰谷电价差套利、降低基本电费实现收益。备案流程相对简单,是实体企业自主布局的首选。

二、政策与市场:2026年的新机遇与新规则

(一)国家定调:目标明确,机制兜底

1、收益兜底

2026年1月,国家发改委、国家能源局联合印发114号文,将电网侧独立新型储能纳入容量电价体系,容量电价水平以当地煤电容量电价标准为基础,结合放电时长和顶峰贡献等因素确定。这为独立储能项目提供了稳定的“保底工资”

2、质量监管

2026年4月,国家能源局印发《新型储能电站建设工程质量监督大纲》,文件适用于电源侧和电网侧100MW及以上的电化学储能、压缩空气储能电站,按建设时序设置首次监督、地基处理、受电前等必监节点,电化学储能增设电池预制舱吊装前、储能单元启动前专项监督。对项目单位而言,质监不再是“走流程”,而是贯穿建设全周期的硬约束

3、装机目标与进展

2025年9月,国家发展改革委、国家能源局印发发改能源〔2025〕1144号《新型储能规模化建设专项行动方案(2025—2027年)》,提出到2027年全国新型储能装机规模达到1.8亿千瓦以上,三年内全国新增装机容量超过1亿千瓦,带动项目直接投资约2500亿元。截至2026年6月底,已建成投运新型储能装机规模达1.53亿千瓦/3.96亿千瓦时,同比增长61%。距离2027年底1.8亿千瓦的目标,还有约2700万千瓦的增长空间。

此外,《新型储能规模化建设专项行动方案(2025—2027年)》还鼓励在工业园区、算力设施等场景探索源网荷储一体化、智能微电网等应用模式,为储能开辟了更多元的落地场景。

(二)四川政策:真金白银,力度空前

作为水电大省,四川的储能政策具有鲜明的地域特色和极强的扶持力度

1、省级政策一:《四川省支持绿色低碳发展若干政策措施》(川发改环资〔2026〕236号)

2026年6月15日印发,明确支持百兆瓦级钒液流、压缩空气储能,10兆瓦及以上容量固态电池等先进技术路线的独立新型储能。省级预算内基本建设投资对符合条件的项目按照不超过单个项目总投资的15%给予补助,单个项目补助资金最高不超过2000万元。

2、省级政策二:《四川电力中长期市场实施细则》《四川省电力辅助服务管理实施细则》《四川省电力并网运行管理实施细则》(川监能市场〔2026〕22号)

2026年5月1日起实施。储能、虚拟电厂(负荷聚合商)和智能微电网等新型主体均可参与电力中长期市场。对直接参与市场交易的经营主体,不再人为规定分时电价水平和时段——这意味着工商业储能从此告别“看固定电价表吃饭”的时代,全面转向市场化套利。

辅助服务细则明确,独立储能可参与一次调频、调峰、无功、爬坡等有偿辅助服务。补偿标准为:独立储能一次调频200-1000元/MWh,独立新型储能调峰350元/MWh,有偿无功调节50元/MVarh,爬坡40元/MW。纳入辅助服务的独立新型储能容量门槛为不低于10MW/20MWh。

3、省级政策三:《关于进一步完善新型储能价格机制的通知》(川发改价格〔2025〕14号)

2025年1月9日发布,明确了独立储能电站(特指电网侧新型储能电站)充放电价格机制:独立储能电站充电时可作为电力用户参与市场交易,向电网送电的充电电量不承担输配电价和政府性基金及附加

同时明确,2026年12月31日前建成投运的用户侧新型储能项目,投运后两年内其保障新型储能设备正常运行导致用电设备增容而新增的容(需)量电费,纳入全省统筹疏导,两年内由全省电力市场分摊,企业无需单独承担。

注意:四川省级15%的补助主要面向百兆瓦级钒液流、压缩空气、10MW以上固态电池独立储能等先进技术路线的独立新型储能,普通储能项目需关注地方层面的补贴政策。

三、审批红线:不同项目类型、不同规模,到底找谁批?

很多项目卡在第一步——不知道自己的项目该属于哪一类、该找谁、走什么流程。2026年起,全国对新型储能项目实行分类管理,三类项目的审批路径各有侧重,但从立项到并网,存在一条通用开发主线。

(一)通用开发全流程:6 个核心节点

1、前期研判

核心是确认建设可行性:完成选址合规性排查,避开生态保护红线、永久基本农田等禁建区域;同步编制可研报告,明确技术路线、投资规模与收益模型。

2、项目备案

新型储能统一实行备案制,原则上由项目所在地县(市、区)发改部门负责,备案信息涵盖建设地点、规模、技术路线、总投资等。四川省备案通过“四川省投资项目在线审批监管平台”办理。

电网侧储能:必须先纳入省级年度实施项目清单,再办理备案。未入库无法享受容量电价,也无并网优先权。

用户侧&电源侧储能:备案即准入。电源侧储能随新能源主项目一并办理,不单独走储能备案通道。装机规模100MW及以上的电源侧和用户侧新型储能项目信息应定期汇总报送省级能源主管部门。

3、用地手续落实

用地须为建设用地或工矿用地,严禁租赁农地或林地变相建设,土地使用年限不低于25年。生态保护红线、永久基本农田、军事设施、文物保护区及人员密集区500米内为绝对禁选区域。

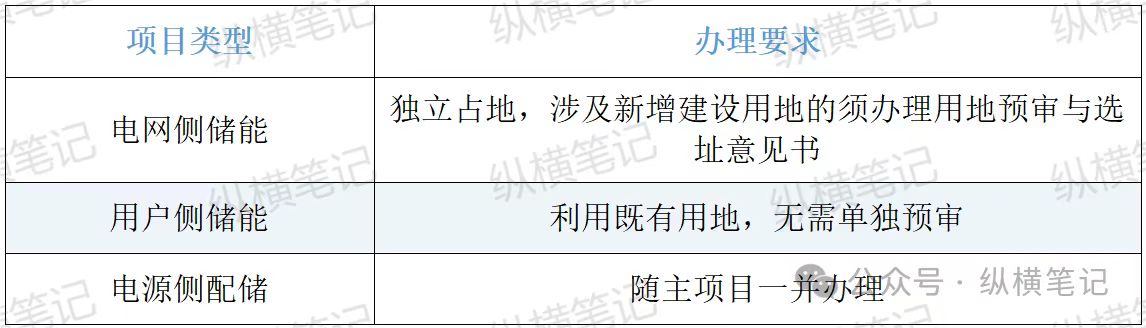

各类项目用地预审办理要求:

4、电网接入办理

电网接入办理流程为:提交并网意向申请→接入系统设计方案评审→接网工程可研与核准→接网协议签订。

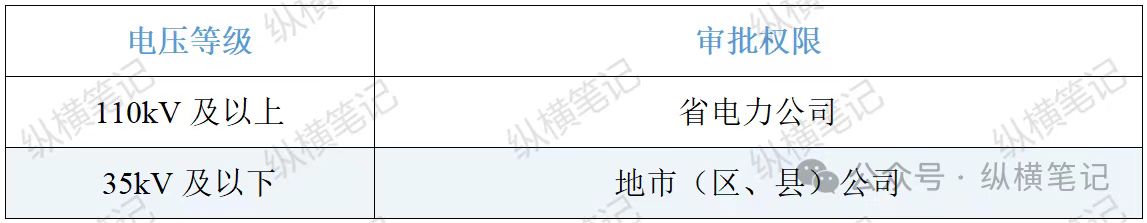

电网接入按照电压分级审批:

5、专项评价与施工手续

按项目规模完成对应层级的环评、安评;依规办理建设工程规划许可、施工许可消防设计审查或备案为强制环节,不可缺失

6、建设与并网投运

完成设备安装调试后申请并网验收,通过涉网试验、消防验收(备案),签署并网调度协议与购售电合同,正式投运。

(二)电网侧的特殊要求

1、电网侧(独立/共享储能)——多了“入库”这一关

核心准入:省级清单制管理:

电网侧独立储能的核心门槛是纳入省级年度实施项目清单——这也是享受容量电价政策的前提条件。

国家发改委、国家能源局《关于完善发电侧容量电价机制的通知》(发改价格〔2026〕114号)明确,电网侧独立新型储能电站实行清单制管理,仅纳入省级清单的项目方可执行容量电价政策

省级清单评审有一套明确的评分体系。四川省由省发展改革委、省能源局委托第三方机构(省工程咨询研究院)对申报项目进行评审,重点评估:项目布局合理性(优先布局在电力缺口较大区域);前期准备充分性(技术路线、电网接入方案、土地落实情况)、方案安全可行性及建设时序承诺(电化学储能项目须在清单印发后12个月内建成并网,其他类型18个月)

各地评分标准虽有差异,但核心导向一致:优先支持布局在电力保供关键区域、技术路线先进安全、前期条件成熟、投资主体实力强的项目

(三)风险管理与避坑指南

1、电网接入意见宜提前落实

国家层面未将电网接入意见设为备案前置条件,但多地实际执行中,已将取得电网接入初步意见作为备案或并网的重要前提。建议项目启动阶段即对接属地电网公司,确认当地要求,避免流程卡顿。

2、消防审验是“隐形杀手”

无论哪种类型,储能项目投产前必须通过消防验收(备案)。多地已强化全流程监管,立项、并网、消防验收各环节衔接趋严,消防验收(备案)是项目并网投运的必备前置条件。钒液流电池因电解液不可燃,消防设计要求相较于锂电池更为宽松,相应建设成本更低。

四、新型储能项目的运营模式与收益分析

储能项目怎么运营、钱从哪儿来,是决定项目成败的两个核心问题。2026年之前和2026年之后,答案完全不同。

136号文取消强制配储、114号文确立容量电价机制——两纸文件从根本上重塑了储能的运营逻辑和收益结构。过去靠“强制租赁”吃饭的日子结束了,储能行业正式进入“政策托底+市场增益”的新阶段

(一)电网侧独立储能:“容量保底+市场增益”双轮驱动

电网侧独立储能电站的日常运营,本质上是在电力现货市场、容量市场和辅助服务市场之间分配储能容量、追求综合收益最大化的工作。运营团队每天的核心工作,是根据电价预测、调度指令和容量补偿政策,做出充放电决策。

独立储能在电力市场中有两个身份:充电时是“批发用户”,放电时是“发电企业”。这种双重身份决定了它必须同时在多个市场中寻找收益机会。

1、容量市场——保底收入(“压舱石”)

这是2026年最大的政策红利。114号文明确,电网侧独立储能的容量电价基准以各省当地煤电容量电价标准为基础。各省标准不同,以当地发改部门公布为准。折算公式为:折算比例=满功率连续放电时长÷本省全年最长净负荷高峰持续时长,折算比例上限为1。储能时长越长,折算比例越高——以四川省煤电容量电价标准231元/千瓦·年、全年最长净负荷高峰持续时长6小时为例:2小时储能系统折算比例约0.33,对应容量电价约76元/千瓦·年;4小时系统折算比例约0.67,对应约155元/千瓦·年。各省煤电容量电价标准不同,实际水平以当地官方公布为准。

这笔钱不依赖当天电价涨跌,是项目现金流的“底盘”。中关村储能产业技术联盟副秘书长李臻评价:“新型储能纳入容量电价机制,标志着独立新型储能完整收益版图成型”

2、电能量市场——弹性收入(“核心增量”)

在电力现货市场中低充高放、赚取价差。随着电力现货市场加速铺开,峰谷套利空间被充分激活。根据机构研报分析,在0.8-0.9元/Wh的EPC成本下,甘肃、宁夏等地资本金IRR可达5.5%-13.7%。

但靠固定峰谷电价表“躺赚”的时代已经过去。随着新能源大量入市,午间光伏大发容易抹平日间峰谷价差。未来的竞争在于谁更会用AI算法和智能EMS在动态实时市场中捕捉分时价差——行业正式从“固定价差驱动”转向“精细化运营能力驱动”。

3、辅助服务市场——弹性收入(“机会收益”)

参与电网调频、调峰、备用等辅助服务,获取补偿费用。2026年起,全国各省独立储能逐步放开二次调频市场准入。

但需注意:各省规则差异较大。山东已明确允许储能同时参与电能量市场和辅助服务市场;陕西现阶段仍要求二者二选一;四川相关政策尚在完善中。企业在实际运营中需以所在省份最新规则为准,精细化制定最优参与策略。

运营能力的核心:三个市场的价格信号和规则都在变化,运营团队的核心工作是容量分配决策——根据当天的现货电价预测、辅助服务报价和容量电费收入,决定充放电计划。这个决策的质量,直接决定项目最终收益。行业普遍认为,单一收益来源无法覆盖成本,多市场协同运营能力才是超额收益的关键。

(二)用户侧(工商业)储能:算好“峰谷价差”这笔细账

工商业储能的运营逻辑相对直接,但对精细度要求更高——它直接服务于一个具体的用电户,运营质量直接影响企业的电费账单。

1、追踪电价信号,动态充放电

过去,工商业储能对照政府公布的峰谷电价表“低谷充、高峰放”即可。2026年以后,随着电力现货市场全面铺开,固定峰谷价差逐步被市场化浮动价格替代。在光伏装机占比较高的省份,传统午间高峰时段常因新能源集中出力变成低价区间,原本固定的套利窗口可能收窄。运营团队需要从“看表操作”转向“盯盘决策”——实时追踪电价变化,动态调整充放电策略

2、降低基本电费,管好需量

对执行两部制电价的工商业用户,储能可以在用电高峰时放电,降低从电网取电的最大功率,从而压减基本电费(按最大需量计费的部分)。这部分节省虽然不显眼,但在用电负荷波动大的工厂,每年省下的基本电费可能占到总收益的三到四成。

延伸收益路径:工商业储能还有两条增收渠道。一是作为可调资源接入虚拟电厂,响应电网需求侧调度获取补偿,目前多地已进入商业化运营或试点阶段,全国范围仍处于快速推广过程中;二是配套分布式绿电直供项目,为风光发电平抑出力波动,收取容量服务费用。

(三)容量租赁:存量尚在、增量萎缩

容量租赁还是电网侧独立储能的核心收益来源吗?答案需要按存量、增量分场景客观判断。

1、存量配套储能项目

对于强制配储政策周期内已签订合法长期租赁协议的存量风光配套储能项目,协议效力不受后续政策调整影响,容量租赁费仍是确定性较强的稳定现金流组成部分。

2、新建的电网侧独立储能

而2026年新建的电网侧独立储能,收益逻辑已发生根本性转变。自发改价格〔2025〕136号文明确禁止将储能配置作为新能源项目并网前置条件后,过去由政策强制催生的被动租赁需求大幅收缩,仅剩余风光企业为提升消纳水平的主动市场化租赁需求。受供需关系变化影响,全国容量租赁主流中标价格持续走低,增量项目的租赁收益仅能作为补充现金流,不足以单独支撑项目收益底盘。

整体来看,容量租赁已退出新建电网侧独立储能的核心收益行列,行业主流收益结构已正式转向“容量电价保底+电能量价差+辅助服务补偿”的三元模式

 一句话总结:

2026年储能运营的核心逻辑已从“政策强制租赁”转向“市场化综合收益”。电网侧的关键在于三个市场间的容量分配决策——运营团队每天的判断直接决定项目是微利还是高收益;用户侧的关键在于精细化匹配用户负荷——算准电价、管好需量、盯住负荷,才能把每一度电的价值用足。算准政策账是筑牢项目盈利的基础,做好多市场协同交易则是拉高收益上限的核心能力

五、融资工具箱:真实案例教你如何精准找钱

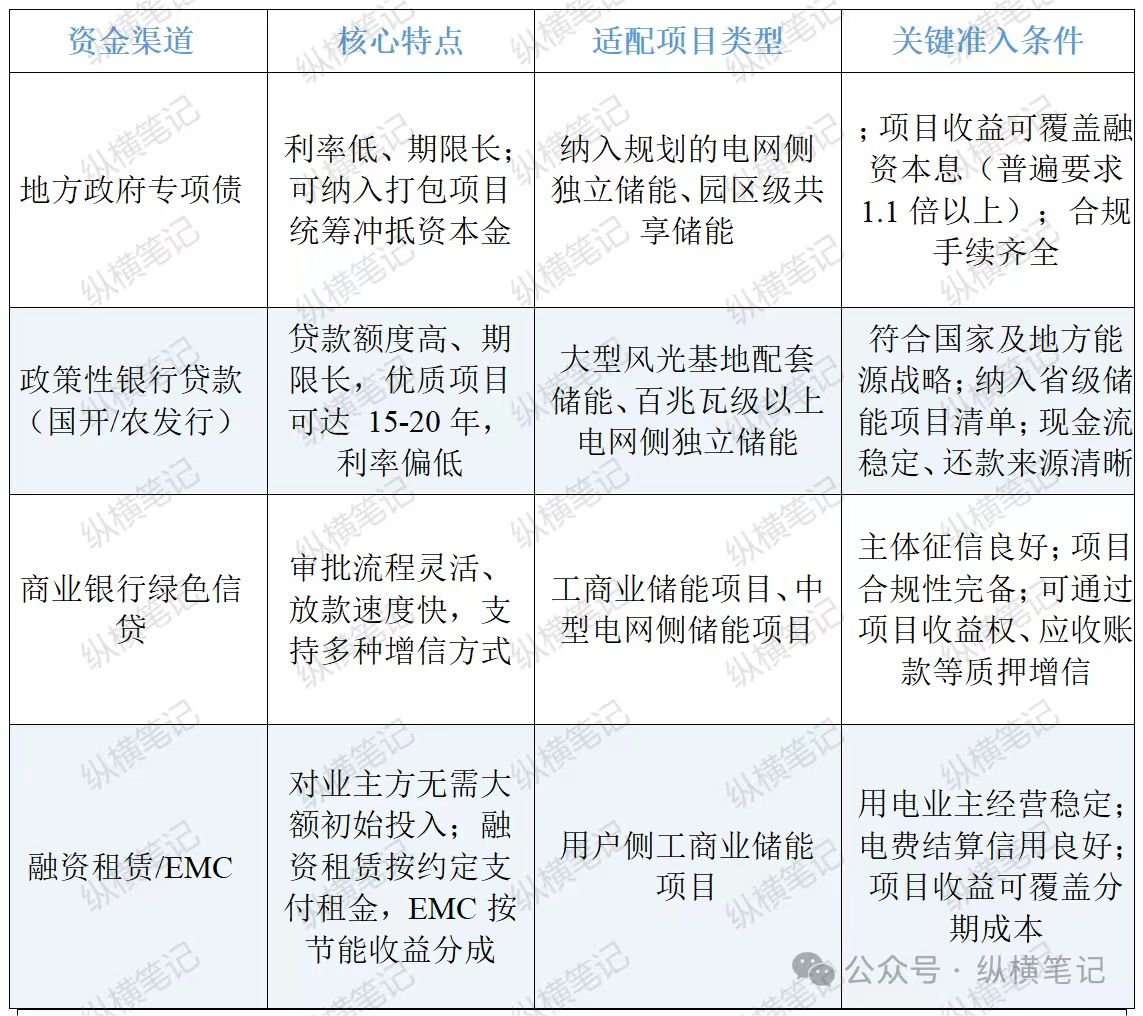

融资不是“乱投医”,而是根据项目的资产属性和现金流特征进行匹配。

真实案例一:宁夏盐池高沙窝储能电站(专项债模式)

1、建设内容

320MW/640MWh储能电站,共配64个5MW/10MWh储能单元。

2、投资规模

动态总投资约4.92亿元。

3、资金来源

自有资金、地方政府专项债券资金、金融机构融资。

4、还款来源

储能租赁、电力现货交易、容量补偿电价等。

5、启示

专项债不仅是借钱,更是“增信”。有了专项债做资本金,银行更愿意跟进贷款。

真实案例二:某市300MW/600MWh电网侧独立储能(政策性长期贷款)

1、建设内容

总规模300MW/600MWh,主体磷酸铁锂路线,配套20MW/80MWh全钒液流示范单元。

2、投资规模

动态总投资12.6亿元。

3、资金来源

自有资金、省级预算内基建补助、农发行绿色长期贷款。

4、还款来源

省级清单容量电价收入、容量租赁费、电力现货峰谷价差、顶峰调峰辅助服务补偿等。

5、启示

电力缺口区域入库独立储能项目,政策性信贷倾斜力度大;项目搭配少量长时液流储能单元,可同步解锁省级最高2000万元基建补助,降低企业自有资金投入压力。

真实案例三:某县级市100MW/200MWh共享储能(绿色专项债+城商行绿色信贷组合)

1、建设内容

100MW/200MWh电网侧共享储能,纳入2025年省级储能清单,紧邻化工、装备制造工业园区,兼具电网调峰、工商业峰谷套利、分布式光伏容量租赁三重功能。

2、投资规模

总投资3.85亿元。

3、资金来源

地方绿色基础设施专项债、成都银行绿色信贷。

4、启示

百兆瓦级中小型共享储能可选用“绿色专项债+本地城商行”融资组合,申报门槛低;绑定稳定工商业用电负荷可增厚综合收益,更容易满足专项债收益平衡硬性要求。

六、结语

2026年的新型储能赛道,红利与门槛同步抬升,最终胜出的必然是吃透政策、精于测算、落地能力过硬的市场参与者。

无论是计划布局储能的实体企业,还是关注新能源赛道的投资人,三个核心原则始终成立:

第一,合规先行是底线。先明确项目所属类型与对应审批路径,电网侧项目重点关注省级清单准入要求;用户侧项目建议提前对接电网落实接入意见,避免流程倒置影响进度。

第二,现金流安全是核心。切勿盲目追求装机规模,要精细化测算全周期收益结构。对电网侧独立储能而言,容量电价是稳定收益的压舱石,电能量现货价差是核心增量,容量租赁可作为补充收益来源。

第三,融资渠道要精准匹配。大型电网侧储能优先对接专项债与政策性银行长期资金,工商业储能更适配商业银行绿色信贷与EMC模式。选对契合项目属性的资金路径,能大幅降低落地成本与推进阻力。

“作为深耕投融资咨询领域的专业机构,我司已深度参与多个新型储能项目全流程服务,以专业赋能筑牢发展基石。展望前路,我们将持续协助地方政府与国有企业,通过投融资全流程服务方式助推项目落地,为地方经济高质量发展贡献力量。”
